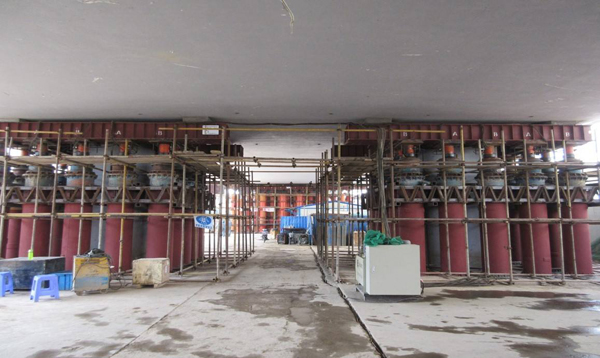

PLC多點控制液壓同步頂升系統的運用
由于T梁橋頂升支點處的不均勻沉降對梁體的受力產生較大的影響,因此在整個PLC同步頂升過程中需要確保梁體是在進行剛體位移,各支點的頂升要保持高度同步。PLC多點控制液壓同步頂升系統在多個建筑物的移位工程中得以成功運用,可滿足本項目的設計要求。
PLC多點控制液壓同步頂升綜合考慮了頂升力和位移的雙重因素。液壓千斤頂可準確反映出各千斤頂的實際頂力,位移傳感器(拉線傳感器或光柵尺)可準確地反應出頂升豎向位移。將兩者通過系統進行聯控,可確保頂力的穩定輸出,以達到平穩頂升的目的,同時在某支點位移稍有偏差時,可及時通過系統對相應支點的頂力進行自動調節,確保頂升過程的同步,確保梁體安全。
交替頂升方法
傳統的頂升方法是有兩組千斤頂,一組為頂升千斤頂,另一組為隨動千斤頂。當頂升千斤頂一次頂升行程到位后,用隨動千斤頂進行換撐,待頂升千斤頂收缸并調整標高后再進行下一行程的頂升,如此重復。但這種頂升方法存在的問題是每次用隨動千斤頂進行換撐的時候支撐體系都有一個微小的壓縮變形,當頂升高度太高的時候這種壓縮變形將無法忽略。
本次頂升高度為11.181 m,為全國很大頂升高度。因此不能采用傳統的頂升方法進行頂升,而是采用交替頂升。交替頂升兩組均為頂升千斤頂,分別獨立成系統,當一組千斤頂在進行頂升作業時,另一組千斤頂可進行標高調整,待一個頂升行程完成后可立刻開始下一個頂升行程。單個頂升行程為100 mm。
交替頂升的缺點是需要同時投入兩組頂升千斤頂,施工成本增加較大,且千斤頂出現故障的概率成倍增加。優點是兩組千斤頂均為主動對支點施加頂升力,消除了臨時支撐壓縮變形帶來的安全隱患,且施工進度可大大加快。
施工監控
T梁橋頂升橋梁頂升是一項要求精細的施工作業,并且整個過程處于動態。因此,為了確保梁體的安全和整個頂升過程中的梁體線形符合設計要求,需要獨立的第三方監控單位對梁體的位移和應力數據進行實時監控,與施工單位的位移數據進行相互校核。
通過對既有結構建模計算,對頂升過程中的位移偏差和應力變化設置預警值和極限值。達到預警值時需實時下達監控指令對偏差較大的千斤頂進行加壓或卸載以將偏差調整回預警值以下。達到極限值時需實時下達監控指令停止所有千斤頂的工作,進行逐一排查,找出原因后調整到預警值以下,再進行未完成的頂升工作。
控制指標
根據建模計算結果以及參照相關規范要求,對既有梁體制定了以下位移偏差以及應力變化幅值的控制指標:
(1)PLC同步頂升施工目標是成橋后橋面設計標高與橋面實際標高誤差控制在±5.0 mm以內,橫橋向控制在±2.0 mm以內。
(2)PLC同步頂升過程中,縱橋向墩柱之間的沉降差預警值為3.5mm,極限值為5.0 mm。
(3)PLC同步頂升過程中,T梁橋頂升附加應力預警值為1.0 MPa,極限值為1.5 MPa;過程中不出現新的裂縫,原有裂縫寬度無明顯增大。
同類文章排行
- 數顯電動定扭矩扳手,數控伺服電動力矩槍,電機擰緊機,電動擰緊
- 波霆代理德國原裝進口液壓扭力扳手,數顯充電,氣動,電動定扭矩
- 如何選擇液壓螺栓拉伸器?
- 氣動扳手原理和結構圖詳解
- 電動扳手48v與88v區別
- 液壓螺栓拉伸器預緊力、拉力和扭矩的計算
- 氣動扭矩扳手的保養方法
- 世界液壓扳手10大品牌排行榜
- 液壓扳手的螺栓扭矩選擇
- 氣動扳手扭力對照表
最新資訊文章
- 影響液壓螺栓拉伸器預緊效果的因素有哪些?
- 液壓泵常見問題發出噪音的四種原因及解決方法
- 液壓螺栓拉伸器使用常見的故障怎么處理?
- 液壓扳手泵站用液壓油有什么要求?
- 螺栓拉伸器如何提高工作效率,還必須保證受力均衡?
- 液壓螺栓拉伸器的安裝調試注意事項及工作原理
- 液壓拉伸器準備卸壓前應注意的幾點注意事項有哪些?
- 在現場驅動液壓扳手如何更換驅動模塊配件?
- 如何判斷液壓扳手擰螺栓有沒有緊到位?
- 影響液壓扳手扭矩精度的因素有哪些?
- 電動液壓泵安裝方法是什么?
- 液壓拉伸器同心擰緊的優缺點分析
- 液壓扳手分類特點和工作原理
- 中冶天工集團承建的鄂鋼寬厚板廠軋機牌坊吊裝就位
- 中國海裝首臺海上高定機型完成吊裝
- 山東能源渤中海上風電項目首吊成功
- 田灣核電站OT403大修安全完成
- 大灣區首臺“華龍一號”機組首個重大設備完成安裝
- 華龍一號漳州核電1號機組發電機定子順利吊裝就位
- 全國首個分片式全鋼塔筒風場開始批量吊裝
